管道環焊縫開挖復檢管理APP開發與應用
來源:《管道保護》2024年第2期 作者:王彥棟 時間:2024-3-27 閱讀:
王彥棟
國家管網集團西部管道公司
摘要:環焊縫質量缺陷是影響管道本質安全的重要因素。西部管道公司針對現場開挖“作業點分散、施工依托條件差、現場監管困難多、數據記錄管理難度大”等問題,按照“工業互聯網+安全生產”思路開發了管道環焊縫開挖復檢管理APP及其管理平臺,實現了大數據、云端化與復雜現場開挖管理的創新融合,為提升環焊縫隱患排查質量提供了支持。
關鍵詞: 環焊縫排查治理;流程標準化;數據集約化;國產化
1 設計思路
管道環焊縫開挖復檢管理APP圍繞環焊縫開挖計劃管理、開挖任務分配、現場數據采集、數據成果審核、數據成果匯交、施工進度監管等工作,為環焊縫開挖復檢全過程管理提供了數字化支撐。管道環焊縫開挖驗證現場數據能夠及時、準確、完整的回流,實現了“數據采集更加規范便捷、現場作業證據留存詳實、作業質量監管手段有力、數據資產價值持續提升”的應用效果。
APP遵從國家管網集團4.0業務域環焊縫排查治理工作流程和環焊縫排查治理工作指南,堅持流程、數據、IT一體推進,設計系統功能和數據架構,對齊最新的工作流程、內嵌KCP管控點,新增目標焊口確認、協同評片、作業坑測量寫實等功能,形成統一的環焊縫開挖復檢數據標準和填報。按照“作業流程標準化、過程質量可視化、責任主體明確化、數據管理集約化”原則,建立“一套平臺、一個工具”,實現環焊縫現場開挖全過程管理。
業務管理人員主要在網頁管理平臺中操作,平臺提供了開挖計劃制定、作業任務分配、數據瀏覽與審核等管理功能,是開挖全過程數據存儲、查詢展示、輔助決策的管理端。相關單位人員主要應用APP實現待開挖驗證焊口任務接收,現場各個作業工序數據填報,是產生數據、輔助現場施工的支持端。
2 實際應用
(1)環焊縫開挖作業流程標準化。
環焊縫開挖工作涉及目標焊口開挖、無損檢測、評價、修復等多個環節,
單點施工工序復雜,現場作業數據采集內容多,采集標準不統一,按照傳統工作記錄模式,存在后期數據處理、集中匯總、應用難度大等問題。
環焊縫開挖復檢管理APP將現場作業細分為10個標準作業工序,固化565個數據字段,取代了開挖作業紙質記錄,在提升數據錄入準確性的基礎上平均一道口節約時間2小時,實現“作業即記錄”的效果(圖 1)。

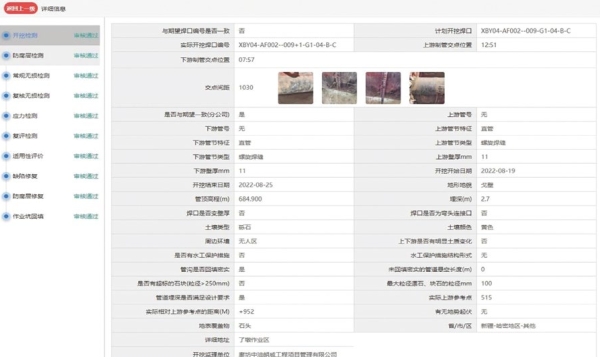

圖 1 開挖工序固化
(2)環焊縫開挖過程質量可視化。
環焊縫開挖現場作業點多、分散,作業條件受限,隱蔽工程難于管控缺少直達現場的監管手段,易出現監管盲區,發生施工作業質量問題。
環焊縫開挖復檢管理APP將目標焊口確認、焊縫編號記錄、焊口錯邊情況、本體防腐層修復情況等作為關鍵質量管控環節,設計現場數據填報+拍攝照片(鏈接時間水印標簽)、視頻等方式對環焊縫開挖復檢關鍵過程進行定點記錄,確保關鍵環節和隱蔽工程施工記錄真實可靠。
(3)環焊縫開挖主體責任明確化。
環焊縫開挖復檢涉及各類承包商多,存在現場落實主體責任難度大的難題。公司根據不同承包商聯合作業特點,按照任務源頭分配、工序順序銜接設計實現了現場閉環管理機制。施工單位、監理單位、作業區監管人員在APP中逐級簽字確認,確保任務清晰、責任明確(圖 2)。

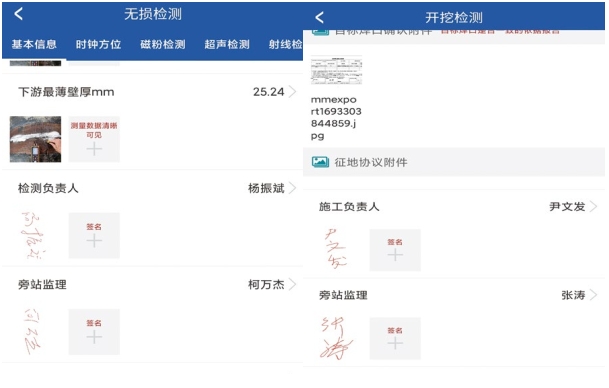

圖 2 監管人員簽字確認
(4)環焊縫開挖數據管理集約化。
以往的環焊縫開挖數據采集通過紙質記錄,再回到室內謄錄,信息傳遞鏈條長,容易出現錯誤,且不便查找與追溯。而且不同時期、不同維度的環焊縫數據存儲分散,統一管理難度大。
在建設環焊縫開挖復檢APP的同時,公司借力環焊縫排查工作,以環焊縫為基準對齊了管道建設期、內檢測、地面三樁、高后果區、地質災害、沿線環境等數據,實現了管道業務數據的集約化整合(圖 3),夯實了數據挖掘應用基礎。
圖 3 管道業務數據集約化管理
3 結語
目前環焊縫開挖復檢APP累計在國家管網集團12家地區公司的68家分公司進行了推廣應用,管理259條油氣管道的22500余道開挖焊口,收錄461萬道X65及以上鋼級環焊縫的377個字段屬性信息,為高質量開展環焊縫排查提供了有效的管理手段。接下來,為進一步落實國家關于核心信息基礎設施自主可控的有關要求,保障企業信息安全,提升自主可控能力,將開展環焊縫開挖復檢管理APP國產化改造工作。同時,開展上云部署工作,用以獲得更強大的計算資源、更高的數據安全性和更靈活的擴展性,使得環焊縫開挖復檢管理APP能發揮更大的作用,為企業帶來更大的價值。
作者簡介: 王彥棟,1987年生,本科,高級工程師,現任西部管道公司科技信息服務中心信息所副所長。主要從事信息化建設、數字化轉型等方面工作。聯系方式:0991-7683292,wangyd05@pepichina.com.cn。
